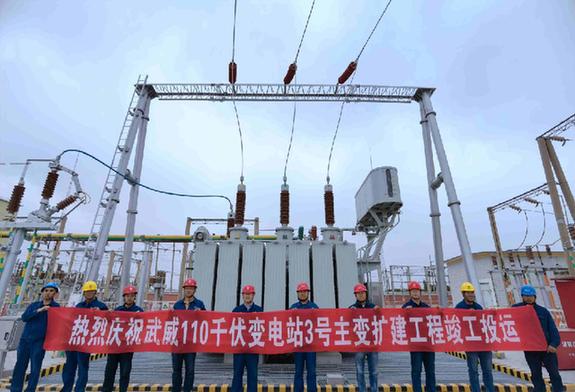

5月30日18时12分,随着110千伏武威变3号主变充电5次正常,开始进入24小时试运行阶段,标志着武威110千伏变电站3号主变扩建工程完工投运。这是继今年110千伏红柳园变电站主变增容后投运的另一台110千伏主变压器,为武威、民勤地区夏季电力供应提供更强保障。

110千伏武威变电站位于武威城区东北部,于1976年投入运行,该变电站是武威市老城区的核心变电站,主要承担武威市老城区、自来水公司、铁路、部队、医院等重要客户的供电任务。近年来,随着武威市经济水平的逐年发展以及居民生活水平的不断提高,市区内用电负荷呈逐年上升之势。
为进一步满足供电区域用电需求增长,服务地方经济高质量发展,国网武威供电公司提前谋划,科学研判,于2022年8月启动武威110千伏变电站3号主变扩建工程。在10个月时间内,共新建50兆伏安主变1台,主变高、低压侧进线间隔各1回,10千伏出线12回,4800千乏无功补偿装置2套。同时,土建配套新建主变基础、事故油池、电容器基础及110千伏构支架,10千伏装配式配电室1座,同步完善电缆沟及站内道路,扩建主控室约38.6平方米。

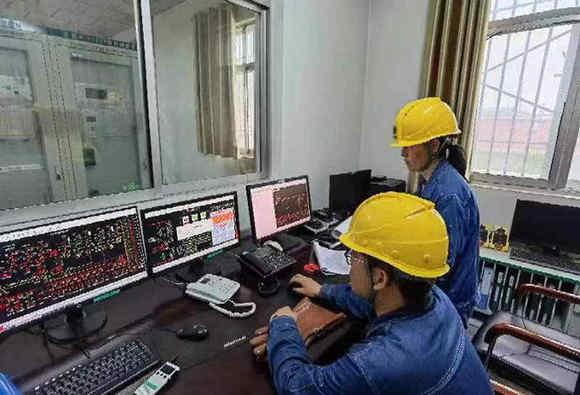

为确保该工程在夏季用电高峰到来之前投运,国网武威供电公司精心准备,提前做好110千伏武威变停电计划安排及停电安全校核、新设备调度命名编号下发、继电保护整定、3号主变启动方案编制等工作,为该工程成功投运奠定了坚实的基础。建设过程中,该公司严格按照安全文明施工标准化管理要求,加强施工现场安全风险辨识和预控,全面推行国网公司标准化施工工艺,强化全过程质量监督验收管理等手段。该公司各部门通力协作,运行单位提前介入工程施工阶段,做好工程验收准备,施工单位对验收的缺陷即查即改,严守时间节点,落实责任,保证了该工程“零缺陷”投运。
此次110千伏武威变3号主变扩建工程的成功投运,将有效提高110千伏武威变供电能力,在满足新增负荷增长需求的同时,进一步解决武威北部新城区、雷台大景区、历史文化街、文庙大景区等项目快速发展的负荷用电需求,缓解北部老城区供电压力,提升城区电网供电可靠性及电压合格率。(王彩秀 陈文大 郑慧娟)
