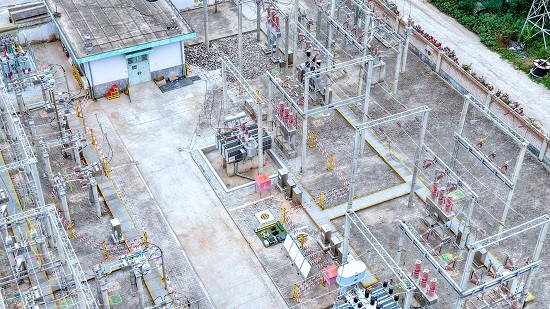

9月12日至13日,庆阳市镇原县35千伏城西变电站1号主变能效提升项目顺利完成,全新主变设备整装就位、成功投运。该项目是国网庆阳供电公司下属县供电公司中,首个采用“整装就位”新工法实施的主变更换工程。项目投运后,将有效降低老旧设备电能损耗,释放变电站供电能力,提升设备健康状态,化解县域电网运行风险,为地方经济社会高质量发展筑牢电力支撑。

35千伏城西变电站肩负周边区域生产、生活供电保障重任。伴随区域用电负荷持续攀升,站内原有主变逐步老化、能耗居高不下,供电能力已难以适配当前用电需求。本次施工涉及七级电网风险、四级作业风险,新工艺应用带来多重挑战,现场风险点多面广,对施工组织协调、全过程技术管控均提出严苛要求。
为确保项目安全有序推进,国网庆阳供电公司坚持谋定而后动,组建专项工作专班,统筹运检班组、施工单位、设备厂家开展多轮现场踏勘复核。针对主变顶推作业道路承载力、临近带电设备安全距离等关键风险点逐项核查,全面辨识触电、高处坠落、物体打击、机械伤害等各类安全风险。项目先后两次组织施工方案集中审查,完成专家论证,量身制定专项安全管控措施,从严核验作业人员、施工队伍资质,夯实项目前期技术与安全根基。与此同时,细化电网风险防控手段,完成重要用户风险告知,编制负荷转供应急处置预案,组织开展反事故实战演练,抓实停电前后负荷监测、设备特殊巡视以及重要用户电力应急保障各项工作。
施工实施期间,该公司严格执行“三措一案”,全过程落实标准化作业规范。针对主变顶推就位这一核心关键工序,管理人员全程到岗到位、旁站监护,紧盯机械伤害、物体打击等高风险作业环节。充分发挥安全监督效能,通过线上线下相结合的方式开展立体化现场督查,刚性落实人身安全防护各项要求,施工现场规范有序,顺利实现新主变整体整装就位。
本次主变更换工程成功投运,标志着“整装就位”新工艺在国网庆阳供电公司县级供电单位实现首次落地应用。项目既补齐了城西变电站供电短板,降低设备运行能耗,消除老旧设备带来的电网安全隐患,也为全市后续同类主变升级改造项目沉淀了可复制、可借鉴的实操经验。
国网庆阳供电公司将持续推进电网设备升级改造工作,总结推广“整装就位”新工艺实践成果,常态化开展老旧变电设备隐患排查与治理,补齐电网设备短板弱项,优化电网网架结构,抓实工程全流程安全管控,全面提升设备健康水平与区域供电可靠性。(厚军伟)
