金川区重点项目攻坚冲刺掀热潮

2025-09-09 17:53:07     来源: 金昌市融媒体中心
字体:
分享到:

  当下,金川区正处于重点项目建设攻坚冲刺的关键时期。记者循着项目建设的热潮,深入中电建金昌200MW风电项目现场与宁远堡镇高崖子惠民市场建设工地,实地感受全区重点项目全力推进的火热氛围。

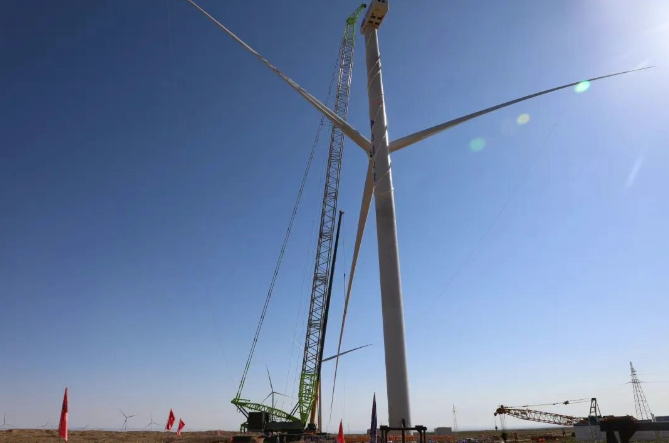

  风机吊装作业

  在金川区北部风电场,风机叶片吊装作业正有条不紊地进行。大型履带吊车将叶片缓缓吊升至百米高空,工人通过对讲机实时调整方位,确保叶片与塔筒精准对接。现场施工旗帜迎风矗立,设备摆放整齐,晴朗天气为吊装提供了有利条件。

  “目前项目‘硬件’建设已取得阶段性突破。”中电建新能源集团股份有限公司宁夏分公司甘肃金昌200MW风电项目负责人周向臣向记者介绍,项目共分四个标段推进,其中升压站一次、二次设备安装已完成,正进行设备调试,预计9月底具备送电条件;35KV集电线路全长28.356KM,119基铁塔全部安装完成,正在进行光纤敷设;110KV送出线路,共53基塔,现已完成37基塔组装;风机吊装总量32台,目前已完成8台,预计10月底全部完工。

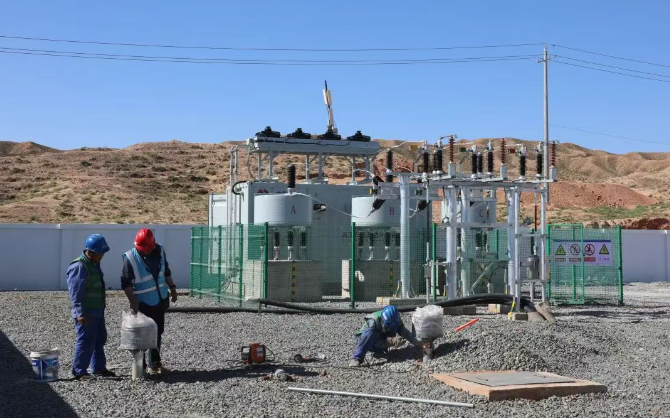

  升压站施工作业

  据了解,该项目总投资13.24亿元,建设内容涵盖200MW风电场、30MW/120MWh配套储能系统、1座110KV升压站及12KM送出线路。项目于2024年开工建设,预计2026年全面竣工。

  项目建成并网后,每年可提供清洁电能4.9亿千瓦时,节约标准煤约15.2万吨,减少二氧化碳排放约43.26万吨、二氧化硫排放约3143吨、氮氧化物排放约4721吨,不仅为金昌及周边地区提供稳定绿色能源,还将有效缓解地区用电压力,对推动可再生能源发展、减少碳排放具有重要意义。

  周向臣表示,项目团队正抢抓施工黄金期,严格遵循“挂图作战、专班推进”机制,确保各项任务按时完成,助力金川区打造新能源产业高地。

  惠民市场主体结构

  与此同时,民生项目也在加快推进。在宁远堡镇高崖子新村西南角,高崖子惠民市场主体结构已全面封顶,施工人员正忙着进行砌筑作业,为后续业态布局做准备。

  该项目总投资1851万元,总建筑面积7068.58平方米,共五层,采用“一站式”功能布局:地上一层为商铺及果蔬市场,二层设置美食城及百货商铺,三层至五层为商业配套服务用房。项目于2024年9月开工,计划2025年10月31日竣工。

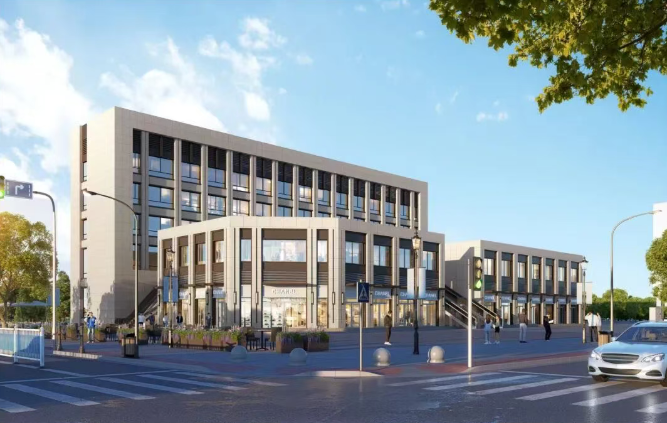

  沿街透视图

  项目负责人介绍,市场建成后将成为集果蔬交易、餐饮消费、商业服务于一体的综合性场所,不仅能满足周边居民“家门口”的购物需求,还将成为区域重要商品集散地,有效填补高崖子新村及周边区域商业配套空白。

  “现在主体好了,就盼着早日建成开业,以后买蔬菜水果、吃饭购物不用跑远路了。”周边居民王女士路过工地时,满怀期待地说道。

  今年以来,金川区围绕“六区”建设,构建“五高”体系的总体工作思路,大力实施“引大引强引头部”和“优化营商环境全面提升年”行动,成立重点项目推进工作专班,全周期做好项目协调服务保障,有效破解项目推进堵点。

  据统计,今年1—7月,金川区谋划实施的100个重大重点项目已开复工92个,综合开工率92%;完成投资63.8亿元,年度投资完成率55.26%。到8月底,预计综合开工率可达94%,年度投资完成率62.06%。

  从赋能未来的新能源风电项目,到贴近民生的惠民市场工程,金川区正以重点项目建设为抓手,筑牢现代化产业体系根基,为区域经济社会发展注入新动能。正如项目建设者所说:“良好的营商环境给了我们干事的底气,我们一定全力以赴,确保项目早建成、早投产、早见效。”(孙燕燕)
