  2025年上半年,国网武威供电公司以“起步既是冲刺,开局既是决战”的奋进姿态,锚定重点工作任务目标,新能源接网服务工作取得新突破,为服务地方经济社会发展和能源转型交出了一份满意的答卷。

  聚焦全年目标 统筹推进各项工作

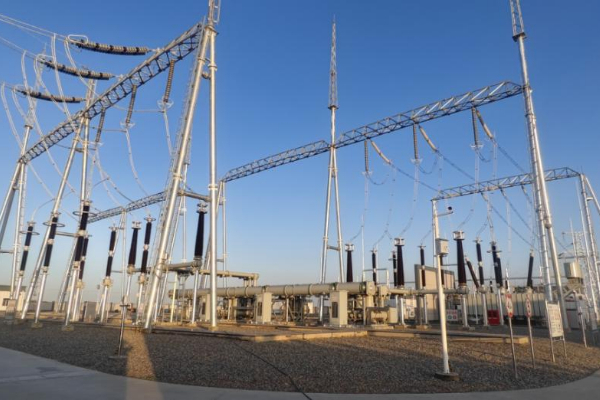

  6月29日,随着古浪330千伏智慧绿能储能升压站启动投运,公司上半年新能源并网目标实现“时间过半、任务过半”。

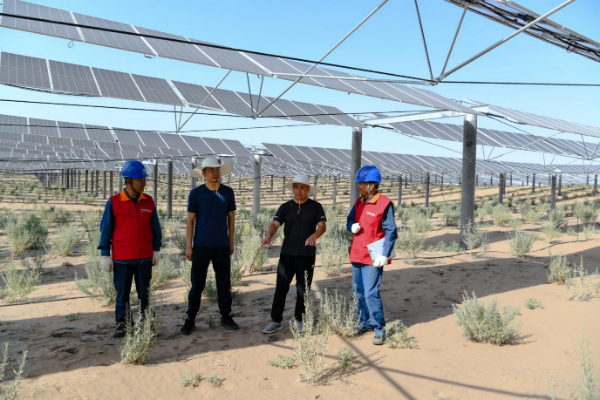

  上半年,该公司服务武威市“十四五”第二批新能源项目、天祝项目合计7座新能源场站和2座独立共享储能电站顺利并网投运,新增装机容量75万千瓦,助推全省首座独立共享储能电站参与上下网电量交易结算。为冲刺2025年底新能源装机突破900万千瓦目标,公司建立未建成项目台账,常态化跟进项目建设进度,精准服务项目做好并网前期工作,滚动修订《新能源项目接网全流程指导手册》、《武威市新能源项目发展服务工作手册》,严格执行电网公平开放监管办法相关要求,积极签订项目接网协议7份,依法合规推进河庄线接网工程设备评估、积极开展资产评估工作,高质高效推动资产回购工作。

  截至6月底,武威市新能源装机规模达825万千瓦,占比达89%,新能源占比不断提高,能源结构持续优化,新能源发电量55.72亿千瓦时,同比增长22.21%,利用率达到93.15%,保持河西地区前列。

  深化多方合作 不断提升服务质效

  “是你们电网公司为我们的项目开辟了绿色通道,为我们的项目建设提质提速。”武威古浪黄花滩2号升压汇集站项目负责人说道。古浪黄花滩2号升压汇集站项目于2024年8月完成核准,该项目为古浪县2025年市列重大项目,为加快项目实施进度,发展部积极汇报沟通,加快间隔申请流程审查进度,提前半个月取得间隔批复文件,协助企业提前协调停电检修计划和交跨线路施工安全措施办理,为项目按期投产跑出加速度。

  今年以来,该公司同省公司,市、县能源主管部门,业主单位建立常态沟通机制,畅通接网工程“绿色通道”,强化上下级协同与跨专业联动,依托新能源并网柔性团队,构建“一口对外、内转外不转”接网服务体系,对内优化并网审批流程,对外打通服务新能源产业发展“最后一公里”,助力新能源企业提前并网实现“换道超车”,切实提升新能源接网服务效率和服务质量。

  盯紧项目进度 内外协同联动发力

  “我们火电厂项目紧跟陇电入浙项目建设步伐,项目建成后不仅提高火电机组调峰和保供能力,还将保障直流工程输电效益和电力可靠输送。”在项目推进会上浙江能源集团甘肃分公司负责人说道。

  自武威市“十四五”第三批、“陇电入浙”配套新能源指标下达后,为确保接网配套送出线路工程与新能源项目同步建成,该公司发展部及时与项目业主单位取得联系,提前开展电网项目纳规、接网配套送出线路可研设计等工作,主动对接武威市发改委和省电力设计院,深度参与整体接入方案论证,积极引导政府和新能源企业结合电网资源、线路廊道开展汇集接入设计,多次召开项目协调会,提出项目建设比选解决方案,反复论证研究,推动整体接入系统方案初步通过省公司审查,加快地区能源资源优势向经济发展优势转变。截止目前,“十四五”第三批已取得凉州区整体接入系统方案意见,“陇电入浙”配套黄花滩、九墩滩接入方案已通过电规总院审查,正在加快开展民勤红沙岗区域接入方案审查。

  加强政策研究 服务国家战略部署

  国家发改委、国家能源局今年连续下发相关文件,旨在满足新能源就近消纳需求和用户绿电消费需求,为企业和用户降低用电成本提供更多选择。

  作为地方能源骨干企业,该公司深刻领会新时代电力行业发展趋势和技术迭代,积极发挥能源智库作用,建立月度社会经济、电力发展等形势政策梳理分析机制。在新型经营主体、绿电直连、零碳园区建设、能源政策等前沿领域开展研究,充分发挥电网企业能源研究创新平台作用,编制分布式电源接入电网承载力分析报告,为公司决策提供技术支持,争做能源转型的探索者、先行者、生力军。

  展望下半年,国网武威供电公司将始终秉承“人民电业为人民”的企业服务宗旨,坚持规划与建设并行、发电与储能并存、集中式与分布式并重、就地消纳与电力外送并举,以国家政策为指导,建立多元、低碳、安全、高效的能源供应体系,在新能源外送、调峰、并网、消纳、产业等方面持续发力,为武威市加快能源优势向经济优势转化贡献智慧和力量。(李超胜)

  
