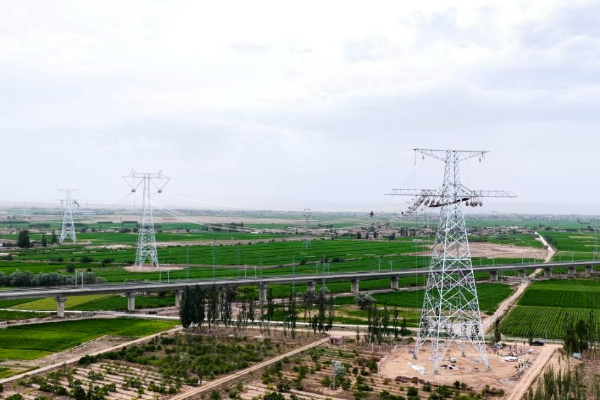

6月30日,甘肃省白银市靖远县境内,甘肃—浙江±800千伏特高压直流输电工程(甘2标)顺利完成跨越银兰高铁施工作业,为工程整体进展又迈出坚实一步。
本次跨越的放线段为N0528-N0530区段,放线段全长0.714公里,采用“耐-直-耐”跨越方式。除在N0529-N0530跨越档内跨越银兰高铁外,该放线段还跨越330千伏白红铁路牵引线1次,10千伏电缆过渡2次。
此次跨越施工是甘浙直流工程继跨越±800千伏天中直流、宁湘直流,750千伏白黄一、二线,京藏高速后的又一次重要跨越。作为甘浙直流工程首次跨越高铁施工,为确保跨越作业成功,国网甘肃电网建设事业部提前筹划、精心组织,为跨越施工提前做好多项准备措施。一是严肃组织施工方案的编审批,督促施工单位完成跨越专项施工方案公司审查报特高压公司复核;二是与铁路部门联动管控,与兰州铁路局对接并积极协商,提前办理跨越施工手续,严格在铁路“天窗点”时段内作业,并申请铁路部门全程监督;三是督促施工做好资源投入,全面检查架线工器具、设备及物资,确保实施过程中万无一失;四是强化技术管控,在银兰高铁两侧搭设金属格构式跨越架,有效降低施工风险;五是督促各参建单位主要管理人员到岗履职并且做到履职尽职。
下一步,国网甘肃电网建设事业部组织工程各参建单位总结跨越施工好的做法和管理经验,不断提升现场施工现场安全、质量管理水平,优化管理流程,在后续黄河大跨越段和1100千伏吉泉线改造中推广应用,为甘浙直流工程2026年11月底全线贯通奠定坚实基础。(金浩 张益岗)
