“升大臂、扬杆、往左、再往左、停”,伴随着吊车指挥人员高伟峰精准的吊车指挥号令,主变高压侧套管稳稳落入升高座中,5月12日,随着主变套管安装完成,330千伏永登变电站1号主变本体安装工作已接近尾声。

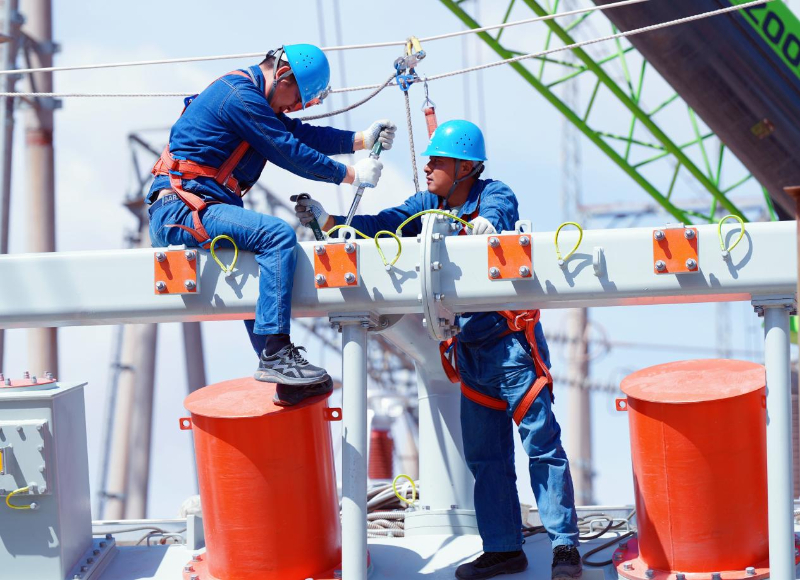

国网兰州供电公司变电检修中心员工在330千伏永登变电站1号主变安装散热器。史双绚 摄
据了解,330千伏永登变电站作为永登地区电网网架结构重点电源中心,主供永登县地区工农业电力负荷及兰州至新疆铁路永登区域内电力供应任务。原1号主变为150兆伏安强油循环变压器,该变压器已运行32年,设备老旧、质效低下、存在安全隐患,严重影响电网的安全稳定运行。根据永登变负荷变化及未来供电需求,开展本次主变更换,更换变压器容量调整为240兆伏安,主变能效等级提升为二级,将有力改善永登地区重要用户用电需求,为地区发展、提质增效保驾护航。

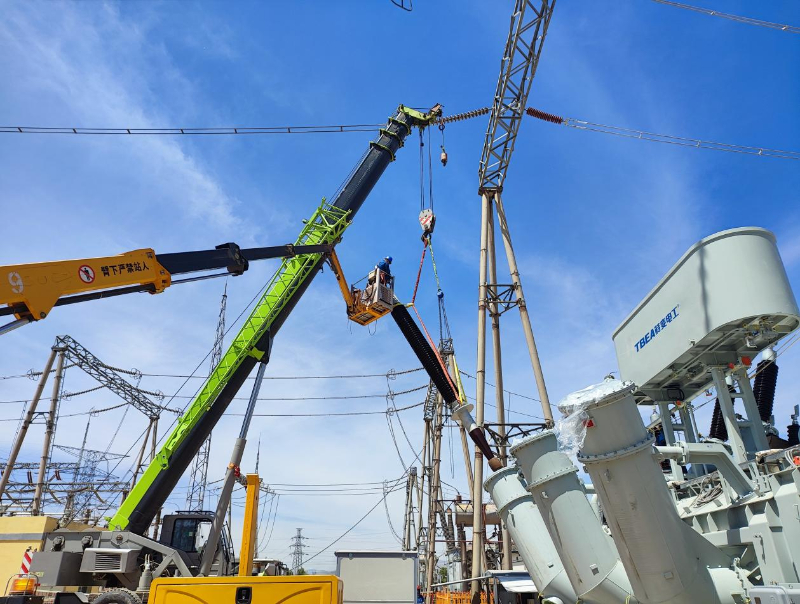

5月12日,在330千伏永登变电站,国网兰州供电公司变电检修中心检修人员高伟峰、翟宾等进行1号主变高压侧套管安装工作。王晖 摄
5月12日,在永登变电站1号主变安装现场,“今天我们主要完成1号主变330千伏高压侧套管安装以及有载调压开关吊芯检查,本次安装的主变高压侧套管,长6.8米、重1.3吨、套管插接安装角度28度,安装过程中要注意套管吊装各项技术要求,不得损坏断路器导电部分。本次作业涉及起吊和登高两项高风险作业,因此作业人员登高前必须认真检查安全带,登高过程严禁失去保护,严禁低挂高用,整体吊装必须听从吊车指挥人员号令,无差错完成安装工作”,作业负责人翟宾在工作前再次对作业人员进行人员任务分工、安装工艺要求危险点分析和采取措施向作业人员进行说明,使现场作业人员清晰知道自己的工作内容、工艺要求以及工作中存在的危险点和采取的措施,确保现场作业人员对工艺流程标准、风险辨识等方面全方位掌握,有利提升现场作业的安装效率,提高安装技术水平。

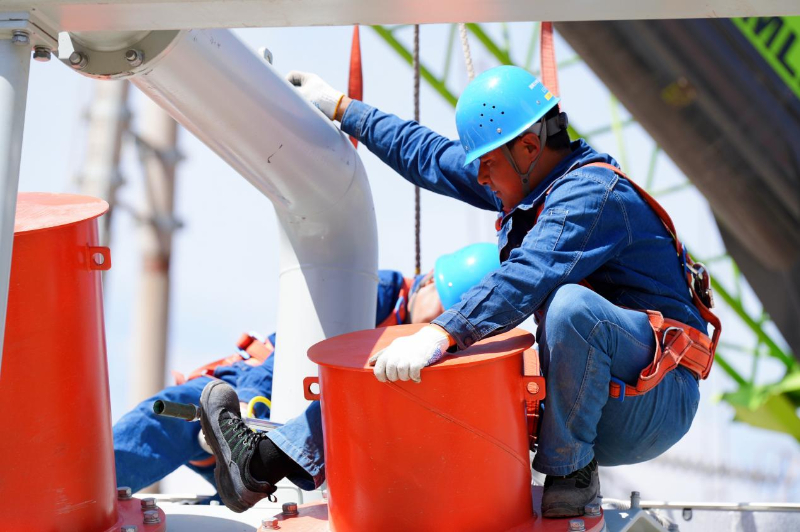

国网兰州供电公司变电检修中心员工在330千伏永登变电站1号主变安装散热器。史双绚摄
现正值春检关键时期,为了顺利完成本次更换工作,该中心克服时间紧、任务重、管控难度大等问题,在施工前组织多次现场勘察,加强与设计、厂家的密切联系,从工艺流程标准、风险辨识、现场管控等方面完成方案编制,制定出符合现场实际的一整套更换方案,现场作业从过程管控、支撑保障、创新实践、业务实施、赋能创效五个维度开展工作,确保现场工作有序开展。
本次变压器安装调试工作,针对作业环节中存在的高处作业、起重作业、动火作业等高风险作业,参加作业的人员认真学习近期下发的违章通报以及典型事件案例,对施工方案的关键环节进行再次梳理,对施工过程中的作业危险点提出防范措施,对施工中的关键环节提出技术革新,有效提高了作业效率。同时作业现场工作负责人、专职监护人、安全监督人各司其职、各负其责,严格施工作业全过程监督管理。针对吊装及近电作业风险,创新应用移动式安全边界智能管控装置,精准防控吊车及高空作业机械安全风险。通过北斗卫星系统高精度定位与红外动态测距技术,实时追踪吊臂运动轨迹,划定作业设备与带电部位间的动态安全边界,切实提高安全本质水平,采用微型履带式高空作业车,有效开展狭小作业空间内的设备安装机械化工作,提升现场施工进度和标准检修工艺水平。
下一步,按照现场工作计划,该公司变电检修中心将逐步进行变压器热油循环、变压器耐压及局放试验以及本体非电量保护传动等相关试验,规范检修工艺,保质保量完成此次主变改造工作,聚焦电网设备的可靠运行,保证兰州电网的安全稳定运行。(王晖)
